Mýtus říšské autostrády
Na území bývalého protektorátu byla v roce 1939 se stavbou dálnice Praha-Brno-Zlín zahájena též stavba německé dálnice Vratislav(Breslau)-Vídeň(Wien). Projektování a stavbě této dálnice došlo na podkladě smlouvy ze dne 19.11.1938,sjednané mezi zplnomocněnými zástupci pomnichovské Česko–Slovenské republiky a Německa. (gen.Karel Husárek,ministr veřejných prací a Dr.K.Ritter,německý velvyslanec)
Podle této smlouvy vzaté na vědomí bývalou ministerskou radou republiky usnesením ze dne 21.11.1938 č.28484/m.r.1938 bylo Německo oprávněno postavit a udržovat na území druhé republiky dálnici se všemi potřebnými vedlejšími zařízeními(přípojky,odpočívky,cestmistrovství apod.)Pozemky potřebné pro tuto stavbu byla povinna opatřit naše republika a postoupit je bezplatně do vlastnictví německého podniku,,Reichsautobahn“.Postoupené území zůstalo sice součástí území republiky,mělo mít ale charakter německou říší spravované exteritoriální zóny,na niž mělo mít Německo počínaje dnem odevzdání dálnice veřejnému provozu právo vydávat veškerá nařízení ohledně provozu a to včetně pravomoci soudní.
Řešení všech opatření generálního inspektora německých silnic vyplívajících z této smlouvy mělo se provádět v dohodě s ministerstvem veřejných prací.
Po dokončení stavby měla být dálnice dána k dispozici pro veškerý motoristický provoz,při čemž měly být na počátku a konci dálnice(hranice druhé republiky-protektorátu),jakož i na přípojkách na veřejné komunikace druhé republiky ( protektorátu) zřízeny celní a pasové stanice.
Na podkladě výše jmenované smlouvy bylo pak vydáno vládní nařízení čís. 309 z 29.11.1938,kterým bylo mimo jiné stanoveno,že veškerá působnost ve věcech souvisejících se zřízením německé dálnice Vratislav-Brno –Vídeň,která by podle platných předpisů příslušela jiným správním úřadům nebo orgánům Česko –Slovenským přecházejí na ministerstvo veřejných prací.
S projekčními a přípravnými pracemi se započalo koncem roku 1938 a stavební práce byli zahájeny na jaře 1939( 11.dubna).V důsledku válečných událostí byla stavby 30.4.1942 zastavena.
Rozestavěný úsek této dálnice začíná v západní části obce Městečko Trnávka,vede povšechně jižním směrem a končí západně od obce Ledce(jižně od Brna).Délka rozestavěné dálnice je asi 83 km.
Rozestavěnost:
Mosty

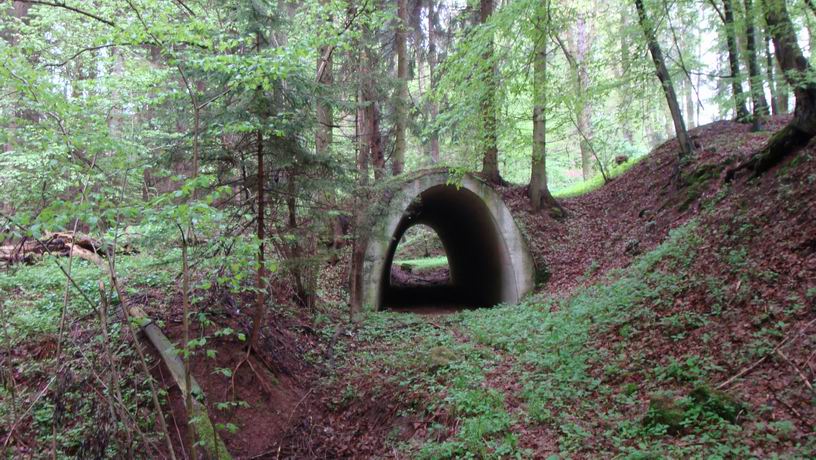

Téměř hotovo nebo zcela dokončeno je 106 mostů ,mostků a propustí.
Rozestavěno je cca 100 mostů,mostků a propustí.Objem rozestavěnosti těchto objektů je různý.
Zemní práce
(Šířka dálničního tělesa v koruně měla být 28,5m)
1)Úsek 0,0km(protektorátní hranice u Jevíčka)-21,0 km(západně od Skalice)
Zemní práce provedeny z 95%.
2)Úsek 21,0-45,0(západně od Kuřimi)
Zemní práce provedeny ze 70%.
3)Úsek 45,0-76,0(Západně od Ledců)
Zemní práce provedeny z 90%
4)Kromě těchto prací bylo na sever od bývalé protektorátní hranice budováno dálniční těleso v délce cca 7 km a to až po obec Městečko Trnávka.Zemní práce v tomto úseku jsou provedena z 50%.Mostní objekty jsou pouze založeny.Asi 5 km na sever od obce Městečko Trnávka byla v předstihu zahájena stavba dálničního mostu ve východní části obce Linhartice.
Stavební náklad provedených prací je možno odhadnout na 700 000 000,- až 1 000 000 000,-K v cenách roku 1939.Tyto náklady hradila Německá říše. Výdaje na opatření pozemků a provedené přípravné práce pro scelení pozemků některých katastrálních obcí vyžádali si do roku 1942 nákladu asi 20 000 000,-K a tyto byli hrazeny z prostředků bývalého protektorátu.
Takto by se dali v kostce shrnout veškerá data o plánování a výstavbě této dálnice.Jsme však v roce 1945 a dělí nás neuvěřitelných 59 let k současnosti.V těchto letech však dochází k překrucování minulosti,sdělování polopravd a lží.Vracíme se zpět do roku 1945.
Do dubna 1945 je těleso nedokončené dálnice hlídáno Německou armádou.Na staveništi se nachází velké množství stavebního materiálu a zařízení.V nastalém chaosu vzniklém krátce po osvobození je část zařízení a materiálu rozkradena.V červenci 1945 je proveden soupis stavebního materiálu a stavebního zařízení dálnice(bunkry na štěrk,zařízení lomů,stavební lanovky,kabelové jeřáby atd.).Pokud je toto zařízení majetkem českých firem je jim dovoleno toto odvést.Stavební zařízení německých firem je znárodněno a převedeno do majetku Fondu národní obnovy.
Na podzim 1945 se rozbíhají jednání co s touto nedokončenou stavbou.Dostavba dálnice jako celku je zamítnuta a to z důvodu poválečného rozvrácení národního hospodářství.Je však rozhodnuto o využití dálnice pro zlepšení stávající silniční sítě.Návrhy na využití jsou různé(využití jednoho pásu dálnice a zakonzervování druhého,výstavba směrově nerozdělené čtyřproudé komunikace atd.).Vždy je však počítáno s postupnou dostavbou v dopravně nejdůležitějších úsecích.Tyto plány vznikají na ministerstvu dopravy a ministerstvu techniky.
Ministerstvo techniky předkládá(a vláda schvaluje) v roce 1947 komplexní plán využití rozestavěné dálnice.Tento plán počítá se stavbou čtyřproudé směrově nerozdělené komunikace v úseku Želešice-Kuřim,dále jsou navrženy dvě varianty dvouproudé komunikace v úseku Kuřim-Sebranice a využití poloviny dálničního tělesa pro stavbu silnice Sebranice –Jevíčko.Od tohoto plánu se odvíjí další plánování využití této dálnice až do roku 1958.
Na základě rozhodnutí XI. Sjezdu KSČ(1958) o znovuzahájení výstavby dálniční sítě ČSSR se opět začíná počítat s dostavbou této komunikace v plném profilu.Vládní usnesení č.972 z roku 1959 tento plán zpřesňuje a v roce 1963 přichází vládní usnesení č.286 z 10.4,které stanovuje tvar dálniční sítě tehdejší ČSSR. V rámci dalších vládních nařízení o dálniční síti České republiky je z dostavbou této komunikace vždy počítáno.
Poměrně zajímavý je i stav majetkoprávního vypořádání pozemků nacházejících se v trase této komunikace,na základě nařízení stálého výboru č 291/1938 sb. a vládního nařízení č. 309/1938 sb. a dalších opatření z let 1938-1950.
Nedokončená dálnice
Berlin-Breslau-Wien
Historie projektu:
Projekt dálnice byl vypracována sklonku roku 1938 ještě před obsazením zbytku našeho státu německými vojsky v březnu 1939.Tak zvaná průchozí dálnice Vratislav-Vídeň (Durchgangsreichsautobahn Breslau-Wien) měla spojit město Breslau ( nyní Vratislav-Polsko) a celou síť dálnic ve Slezsku a západním Prusku s Vídní ( Rakousko bylo v té době součástí nacistického Německa) přes území tehdejšího Česko-Slovenska.Dálnice a pruh území kolem ní měla být říšským územím.Toto území mělo být celně uzavřeno.Dle smlouvy uzavřené v listopadu 1938 mělo tehdejší Česko –Slovensko poskytnout potřebné pozemky Německu zdarma,přičemž stavbu by provedla RAG( Reichsautobahngesellschaft-tehdejší státní organizace pro stavbu dálnic v Německu) vlastním nákladem.Se zástupci RAG bylo dohodnuto,že vozidla tehdejšího Česko-Slovenska budou moci na našem území dálnici používat bez poplatků a pasových formalit.Musela by pouze projet celnicemi,které měli být zřízeny u všech nájezdů na dálnici a výjezdů z ní.
Stavba dálnice byla zahájena 11.4.1939 a postupovala velmi rychle.Pracovalo se na dvě směny po deseti hodinách ,protože RAG měla v plánu uvést dálnici do provozu koncem roku 1940.( Dnes se nám to může zdát neuvěřitelné a proto uvádím několik údajů:Německo zahájilo výstavbu dálnic 21.3.1934,k 31.12.1938 bylo v provozu 3 065 km dálnic,rozestavěno bylo 1 500 km dálnic).Tempo stavebních prací poněkud zpomalilo na podzim 1939.Výstavba dálnice však pokračovala až do 30.4.1942.V tento den byly zastaveny téměř všechny civilní stavby v Německu a zemích nacistickým Německem okupovaných.Stavební zařízení a část stavebních čet byly převedeny na různé práce pro vojenské účely.Do konce války hlídá staveniště dálnice Německá armáda.
Po válce je v letech 1946-1947 provedena demontáž zbylých stavebních zařízení a odvezen použitelný stavební materiál.Od té doby je staveniště opuštěné,mnoho kilometrů dálničního tělesa zarostlo vysokými stromy,četné úseky s mělkými zemními pracemi byly rozorány další místa znehodnocena(z hlediska stavby dálnice jako celku) různým využitím pro místní účely.Dokončené objekty a některé úseky dálničního tělesa jsou dosud velmi zachovalé.
Základní technické údaje:
Staničení dálnice začínalo nultým kilometrem v křižovatce Schönefelder Kreutz na odbočce tehdy již částečně dokončeného dálničního okruhu kolem Berlína(Berliner Ring) společně s dálnicemi Berlin-Dresden a Berlin-Breslau-Gleiwitz.Nedaleko Breslau se na této dálnici nacházel tisící kilometr říšských dálnic uvedený do provozu 27.září 1936.Samotná trasa Breslau-Wien odbočovala jihozápadně od Breslau poblíž obce Kath(dnes Kathy Wroclawskie).Z celkové plánované délky asi 320 km bylo z nezjištěných důvodů rozestavěno přibližně 85 km dálnice a to přibližně na území tehdejšího ,,Protektorátu Čechy a Morava“.
Dálnice byla stavěna podle jednotné normy německých dálnic té doby,ovšem s přihlédnutím k posledním poznatkům v oboru dálničního stavitelství.
Návrhová rychlost je 160km/hod. v celém rozestavěném úseku,nezávisle na charakteru krajiny.Vysoké návrhové rychlosti odpovídá velkorysé směrové řešení.Trasa se velmi málo odchyluje od povšechného směru.Minimální poloměr směrových oblouků je 600m.Tohoto povoleného minima využil trasér,Němec a pracovník RAG ing.Dr.Hanz Lozenz jen jednou a to ve velmi obtížném terénu.Jinak použil směrových oblouků o poloměru mnohem větším.
Velkorysé je také výškové řešení.Maximální dovolené stoupání je u této dálnice pouze 5%
(Veškeré protektorátní dálnice měli maximální použité stoupání 6%). Stoupání 5% je však využito pouze zcela vyjímečně.Nejmenší použitý poloměr výškových oblouků je 10 000m.
Příčné uspořádání nejlépe ukazuje schematický příčný profil.( viz příloha).Takový příčný profil měla mít dálnice v celém rozestavěném úseku s výjimkou oblasti viaduktů u Hlubokých Dvorů,kde měli být vozovky vedený samostatně v délce asi 2,5 km.Vzdálenost vozovek měla být až 100m.
Z hlediska trasování je projekt dálnice na svou dobu pokrokový.Křivka dálnice je velmi pěkně začleněna do krajiny.Svahy zářezů mají menší sklon než vyžaduje soudržnost zeminy,protože takto provedené zemní práce působí méně rušivě.Dálnice byla projektována v době,kdy ještě nebyla známa Rankeho metoda prostorového vykreslení trasy počítačem(ta byla vypracována až v roce 1943).Toho ,že křivka rozestavěné dálnice vychází pohledově velmi dobře,dosáhl ing.Dr.H.Lorenz tím ,že si od akademického malíře prof.Schaffrana dal nakreslit realistickým způsobem jednotlivé pohledy z předpokládané trasy dálnice a dálnici do obrazů dokresloval.Místy i přes toto opatření dochází k takzvanému uskakování trasy.( Linie dálnice se na okamžik ,,ztratí“).
Na rozestavěném úseku je velké množství mostních staveb v různém stupni dokončení.
K dodržení vysoké návrhové rychlosti ve značně členitém terénu bylo nutno naplánovat na území protektorátu dva velké dálniční mosty,samostatným projektem bylo přemostění údolí Krkatá Bába(Projekt Für Brücke).Ve směru dálnice na Breslau(mezi ,,severní hranicí protektorátu“ a původní Československo-Německou hranicí u Králík)byly naplánovány tři velké dálniční mosty.Ve stejném prostoru ve směru na Vídeň nebylo třeba z důvodu téměř ploché krajiny plánovat žádný velký most.
Ostatní mostní objekty(mosty přes říčky,potoky a křižující komunikace)jsou v zásadě typizované a to parabolické tam,kde nad objektem následuje(nebo měl následovat) ještě nasyp(propustky jsou v tomto případě obloukové nebo trubní).V případě ,že dálnice měla procházet přímo po mostovce je konstrukce desková.Mosty přes dálnici jsou vesměs deskové a to buď o čtyřech nebo dvou polích.Všechny mostní objekty jsou precizně vyřešeny jak po stránce trvanlivosti povrchových úprav tak po stránce vzhledové.Výsledkem je to,že i po mnoha letech vypadají ve velké většině jako nedávno dokončené.
Mimoúrovňové křižovatky měli umožnit napojení silniční a dálniční sítě protektorátu na dálnici . Bohužel z nedostatku dochovaných plánů a dalších dokumentů lze určit pouze mimoúrovňové křižovatky v úseku Moravská Třebová-Syrovice.(Moravská Třebová,Jevíčko,Sebranice,Kuřim,Brno-Bystrc,křižovatky s protektorátní dálnicí u Troubska,Syrovice).
Na mnoha místech je dálnice ve značně vysokém stupni dokončení.Zemní těleso je připraveno pro kladení dálničních vozovek(úsek Jevíčko-Bačov).Je vybudována kanalizace,která je bez jakékoliv údržby většinou dodnes plně funkční.Na trase dálnice se nacházejí dva největší dálniční náspy v naší republice a to u Bačova a Ostopovic.Výška těchto náspů je přes třicet metrů.
Závěrem můžeme konstatovat,že rozestavěná dálnice ukazuje na dílo technicky velmi zdařilé.Porovnáme-li tehdejší návrhové parametry se součastnými,vidíme,že návrhová rychlost je vyšší.Stavební šířka dálnice je téměř shodná(Dnešní dálnice nejčastěji 26,5 nebo 27,5 m ,A-88 28,5 m).Ojediněle použité oblouky o malém poloměru a 5ti % stoupání je pro dnešní dálnice nepřípustné.
Z hlediska použití rozestavěné dálnice pro budoucí stavbu komunikace R-43 není třeba větších úprav.V úseku Brno –Moravská Třebová se nenacházejí oblouky o malém poloměru a jedinou překážkou jsou dvě 5ti % stoupání(U Skaličky a Černé hory).Tyto však lze velice lehce eliminovat zvětšením zemních prací(vyšší náspy a hlubší zářezy).Ostatní technické parametry jsou použitelné pro dnešní stavbu komunikace typu R-24,5/120.V některých případech je třeba drobných úprav( protihlukové stěny,biokoridory).Z mého osobního názoru by bylo velice vhodné postavit(dostavit) alespoň jeden úsek o délce 5 až 10 kilometrů dle Německých norem z roku 1939,tak aby bylo možné pro budoucí generace zachovat možnost srovnávání dálničního vývoje.(Nestavět protihlukové zdi,betonová vozovka na mostech atd.)
Velké mosty na trase dálnice
(Na území dnešní ČR)
Most přes údolí Hraničního potoka u Horních Heřmanic:
Mostní konstrukce měla překonávat hluboké údolí potoka na historické hranici Čech a Moravy.Most měl být železobetonový masivní s malým rozpětím oblouků.Stavba mostu nebyla zahájena.
Linhartický most:
Most se měl nacházet ve východní části obce v místech dnešní čistírny odpadních vod.Stavba mostu byla zahájena na sklonku roku 1940.Byli zvažovány dvě varianty.Obě varianty počítali s železobetonovým masivním mostem s malým rozpětím oblouků.Rozdílné bylo pouze pojetí jižního předmostí mostu.Veškeré pozůstatky po stavbě mostu byli zahlazeny při výstavbě čistírny odpadních vod.Drobné terénní úpravy lze nalézt pouze na severním předmostí mostu.
Most nad údolím říčky Pacovky:
Most měl procházet přímo nad západním okrajem obce Městečko Trnávka.Z tohoto železobetonového masivního mostu s oblouky o malém rozpětí byli postaveny jen zárodky dvou pilířů.Pro základy ostatních pilířů byli vykopány základy.Ke staveništi mostu byla z nádraží v Městečku Trnávce postavena úzkorozchodná železnice. Podél celé délky plánovaného mostu byla připravena pojezdová konstrukce pro stavební jeřáb.Tato konstrukce je jediným pozůstatkem staveniště tohoto mostu,který se dochoval do dnešní doby.
Mosty přes údolí říčky Lubě a paralelní údolí bezejmenného potoka:
V tomto případě se nejedná o dva samostatné mosty ,ale vzhledem ke konstrukci dálnice k zcela ojedinělému technickému řešení,které nemá na území dnešní České republiky obdoby.Dálnice měla být v délce cca 2,5 km rozdělena na dvě samostatná dálniční tělesa pro každý jízdní směr.Byli by tak postavený čtyři mosty jejichž osy by byli vzdáleny cca 100m.
Problematice projektu ,,Für Brücke“a velkého dálničního rekreačního střediska,které se mělo nacházet nedaleko se budu věnovat v samostatné kapitole.
Most přes údolí Svratky nedaleko Brněnské přehrady:
Asi nejznámější mostní konstrukce ,,Hitlerovy dálnice“.Ocelový most s třemi železobetonovými pilíři .Postaven byl pouze jediný pilíř.Pro dva zbývající byli vyhloubeny základy.Na obou stranách údolí se měli nacházet opěry mostu.Rozestavěna je pouze jižní opěra mostu.
Most přes údolí říčky Bobravy:
Pro překonání hlubokého údolí říčky Bobravy (tehdy Obravy) byla zvolena konstrukce železobetonového masivního mostu s malým rozpětím obloků.Most měl být 270m dlouhý a až 37m vysoký.Na jeho výstavbě se podílela i známá česká stavební firma Lanna a.s.Veškeré pozůstatky po výstavbě mostu byli zničeny zřízením kamenolomu.Jediným dochovaným pozůstatkem je zařízení staveniště mostu, kde se dodnes nachází konstrukce pro uchycení lana kabelového jeřábu.
Organizační struktura výstavby dálnice
Gesellschaft Reichsautobahnen
Berlín-Pariser Platz 4
Oberste bauleitung Breslau Oberste bauleitung Wien
Streckendezernat Mährish Trübau
Adolf Hitlerplatz 1
Bauabteilung Landstron
Bauabtailung Mährish Trübau
Bauabtailung Brün
Bauabtailung Nikolsburg
